電伴熱帶纏繞安裝規范
在實際使用電伴熱帶保溫過程中, 由于安裝過程中操作不規范會造成電伴熱帶出現劃、扎、割、擠、砸的損傷,形成短路、斷路、接地、絕緣降低等故障;導致電源開關合不上、直接跳閘、延時跳閘、伴熱帶不熱。而用戶了解的不多,往往會認為是電伴熱帶的質量不過關造成的,所以電伴熱帶的規范安裝特別重要。
一般電伴熱帶的安裝步驟分三步進行,1.電伴熱帶敷設安裝,2.保溫層安裝,3.保護層的安裝;下面就把電伴熱帶纏繞安裝規范給大家介紹一下:

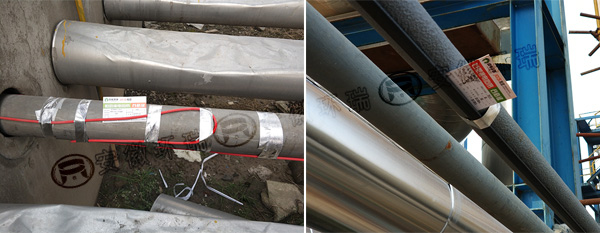

1、電伴熱帶一般敷設在管道縱切面水平中心線偏下45度處。如多根平鋪,可向上、下平移,但不應敷設在管道正上方。用壓敏膠帶將電伴熱帶徑向固定在管道上,遇到彎頭處或法蘭處應適當增加膠帶的用量。然后在敷設的電伴熱帶上橫向覆蓋鋁箔膠帶,并壓平。使電伴熱帶緊貼管道面,提高熱效率。
2、所安裝電伴熱帶的每個回路不能超過其限制使用長度。每個回路中至少包括一個電源接線盒、一個溫控裝置、若干個中間接線盒和終端接線盒。終端接線盒由電伴熱帶根數而定,有多少根用多少只。
3、電伴熱帶在管道、容器上的敷設方式:平行直鋪、連續“S”型敷設、橫“U”型敷設,一般不允許纏繞敷設。具體的敷設方式要根據設計給出的長度及功率要求來決定。
4、在管道的“T”接部位,無論是“同徑”還是“異徑”,伴熱帶的敷設應在一側。對于橫“U”型敷設方式的,伴熱帶,禁止上下形式的“相對”敷設。
5、遇到法蘭、管架預留電伴熱帶0.5米,蝶閥、球閥0.8米,截止閥1米,大管道閥門另加;對于埋地管道每只接線盒預留電伴熱帶2米。
6、對管道“引上彎”、“引下彎”、“水平彎”處,電伴熱帶的應敷設在“陰面”。即管道的中下部,避免正下方敷設。
7、電伴熱帶敷設在管道上的固定間距一般50cm,轉彎處應縮短固定距離,并適當增加膠帶纏繞圈數。
8、保溫層的安裝,選擇與管道直徑匹配的保溫材料,保溫材料的對口和接口應緊湊連貫,形成一個整體并固定。
9、保護層的重疊咬合處,對于縱向沒有特殊要求,但是對橫向安裝咬合處的布置避開電伴熱帶敷設位置。盡量選擇在電伴熱帶敷設位置的相對側。
用戶在看到安裝規范這么多一下就不知道怎么操作了,其實不用擔心,電伴熱帶廠家會有專門的技術人員來指導安裝,如果有條件的話還可以請專業的安裝團隊安裝,在安裝過程中有什么不明白的或者出現什么問題需要及時和廠家溝通快速解決。
